福田建安集团再创精品工程

                                                                    -----汇龙湾项目创省双优工地纪实



                                                                        深圳市福田建安建设集团有限公司葛鉴光




    福田建安建设集团自成立以来,以升特级为目标,一直努力打造优质精品工程,以建一个工程,树一座丰碑的理念,全方位提升企业形象,提升企业的市场竞争力。随着建筑企业经营环境发生的深刻变化,在竞争日趋激烈而行为主体趋同的今天,竞争已不再是传统意义上的技术、资金、资质之争,而在很大程度上是代表企业综合实力的企业形象。汇龙湾花园项目列为集团本年度的重点工程。从施工组织机构设置、方案、进度、、机械设备、周转材料配备、工程质量控制、工程投资控制、安全文明施工、环境保护、工程服务等诸多因素进行了充分的考虑和安排,以“建精品工程,创优质工程”为指导思想,再造龙华新区之精品。



    一、项目概况

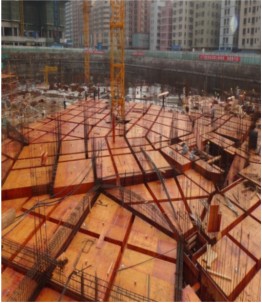

    汇龙湾花园项目位于深圳市宝安区民治街道二线拓展区位置,场地东面为民塘路,西边为民繁路,南面为民宝路,北面为红木路。项目位置距拟建地铁红山站仅1公里,地理位置优越。总体布局为三栋住宅塔楼、两栋低层别墅,总建筑面积123126平方米。

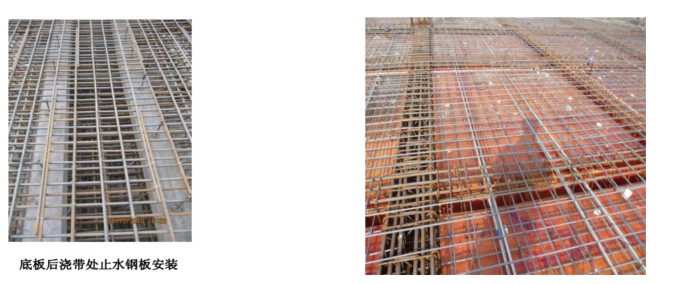

    按建设方提供的由深圳市鑫中建建筑设计顾问有限公司设计的“汇龙湾花园工程施工图纸”,内容包括:地下室人防土建、基础工程及基坑支护、主体结构、门窗工程、装饰工程、消防工程、安装工程、防雷工程等。

    本工程分为地下室、裙楼及主楼总建筑面积为123126m2。其中地下室为二层,面积为39716m2;总体布局为三栋住宅塔楼、两栋低层别墅(其中1栋为33层,2、3栋为32层,4、5栋为3层),最高建筑高度为99.000m。





   二、工程重点、难点、特殊工程安全技术措施



   (一)、脚手架工程

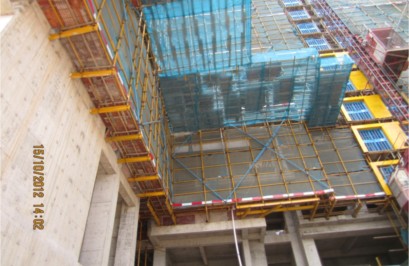

   1.立杆采用φ48㎜的钢管,壁厚为3.5㎜,立杆间距最大不超过1.5m。大小横杆采用φ48㎜的钢管,壁厚为3.5㎜,选用合格的“一字型”对头长扣,搭接要交圈,不能铺开和断开,上下间距最大不超过1.2m。脚手板:铺设要严密、牢固,搭搓板端压过大横杆1.5m,距墙体距离不大于15㎝,严禁有探头板。护栏及挡脚板:凡2米以上架子局部绑两道栏杆,挡脚板立挡(18㎝)严密牢固或加挂立封安全网,且网的下口封牢,真正起到安全防护作用。剪刀撑:设在脚手架外侧立叉成十字的双支斜撑,与地面成60度为宜的夹角。剪刀撑斜撑宽度以不超过7根立杆为宜,剪刀撑交叉点绑在立杆与横杆的交叉点上。与结构拉接:用钢管与结构里外分别抱牢固,拉、顶点满足架子的稳定要求,水平间距不大于6米、垂直间距不大于4米设一个拉、顶点,拉结点必须设在立杆与大横杆的结点上。





   2、混凝土浇筑架子

   立杆间距不得超过1.5m,并加绑扫地杆。大横杆不得少于两道,高度超过4m的架子,大横杆间距不大于1.7m。架子宽度超过2m时,要在跨中加吊一根大横杆,并每隔两根立杆在下面加绑一根托杆,使与两旁大横杆相互连接。横杆中部八字斜撑。

   枋木间距不得超过1m。脚手板要铺对头板,板端底下绑双排木枋,板子要铺严、铺牢。铺搭连板时,端头必须压过枋木15cm。禁止铺设探头板。



   3、脚手架拆除

   架子拆除时要划分作业区,周围设围栏或竖立警戒标志,地面设专人指挥,严禁非作业人员入内。拆除的高处作业人员,必须戴安全帽,系安全带,扎裹腿,穿软底鞋。拆除前必须拆除照明线再遵循由上而下,先搭后拆,后搭先拆的原则,即先拆栏杆、脚手架、剪刀撑、斜撑;后拆小横杆、立杆等,并按一步一清的原则依次进行,严禁上下同时进行拆除作业。拆除要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,要先通知对方,以防坠落。拆下的材料,严禁抛掷,应运到指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件或铁丝要集中回收处理。在拆架过程中,不得中途换人,如必须换人时,要将拆除情况交代清楚后方可离开。





   (二)模板工程

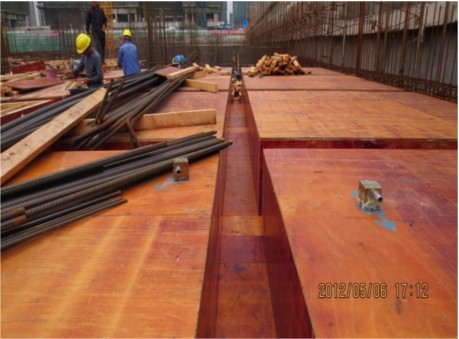

   1.该工程模板工程编制施工方案并由有关部门审批。根据混凝土输送方法制定有针对性的安全措施。模板安装必须按模板的施工设计进行,严禁任意变动。模板及其支撑系统在安装过程中,要设置临时固定设施,严防倾覆。模板必须有一定刚度,而加固支撑和连接杆必须牢固,确保结构的几何尺寸。



   2.支撑按工序进行,模板没有固定前,不得进行下道工序。支撑四米以上的模板时,要搭设工作台。不足四米的,可使用马凳操作,不准站在柱模上操作和在梁底模上行走,更不允许利用拉杆支撑上下。



   3.拆除时要严格遵守拆模作业要点的规定。在高处拆除时要有专人指挥和切实的安全措施,并在下面标出工作区,严禁非操作人员进入工作区。工作前要事先检查所使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,工作时思想要集中,防止钉子扎脚和从空中滑落。严禁操作人员站在要拆除的模板上。已拆除的模板、拉杆、支撑等要及时运走或是妥善堆放,严防操作人员扶空、踏空而坠落。拆模间隙时,要将已活动的模板、拉杆、支撑等固定牢固,严防突然掉落,倒塌伤人。



   (三)临边、洞口及高处作业安全防护技术措施



   1、高处作业中所用的物料,均要堆放平稳,不妨碍通行和装卸。工具要随手放入工具袋;作业中的走道、通道板和登高用具,要随时清扫干净;拆卸下的物件及余料和废料均要及时清理运走,不得任意乱置或向下丢弃,传递物件禁止抛掷。



   2、基坑周边,尚未安装栏杆的阳台、卸料平台与悬挑平台周边,雨篷与挑檐边,无外脚手架的屋面与楼层周边都必须设置防护栏杆。各种垂直运输接料平台,除两侧设防护栏杆外,平台口还要设置安全门。



   3、板与墙的洞口,必须设置牢固的盖板、防护栏杆、安全网或其他防坠落的防护设施。桩孔、基础上口,未填土的坑槽,以及人孔、天窗、地板门等处均要按洞口防护设置稳固的盖件。施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与安全标志外,夜间还要设红灯警示。







   4、绑扎钢筋和安装钢筋骨架时,必须搭设脚手架和车道。绑扎框架、挑梁、挑檐、外墙和边柱等钢筋时,要搭设操作台架和张挂安全网。悬空大梁钢筋的绑扎,必须在满铺脚手板的支架或操作平台上操作。绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下。



   5、浇筑离地2m以上框架、过梁、雨篷和小平台时,要设操作平台,不得直接站在模板或支撑件上操作。特殊情况下如无可靠的安全设施,必须系好安全带并扣好保险钩,或架设安全网。





 (四)施工现场临时用电安全

   编制临时用电施工组织设计和制定安全用电技术措施及电气防火防雷措施。外电线路的安全距离,必须符合JGJ46—2005《施工现场临时用电安全技术规范》的具体规定。接地与接零保护系统采用TN-S系统。保护零线与工作零线不能混接。配电箱、开关箱符合“三级配电两级保护”的要求,做到“一机、一闸、一漏、一箱”的要求,电箱要有门、有锁、有防雨措施。照明专用电路要有漏电保护,室内线路及灯具安装高度不得低于2.4m,潮湿作业时用36V以下安全电压。配电线路的电线不得老化、破皮。使用五芯线或电缆。不能用其它金属丝代替熔丝。用电档案内容齐全由专人管理,电工巡视维修记录填写真实。





 (五)塔吊起重机机械安全技术



   1.塔吊起重机的行走限位是否齐全、灵敏,止档离端头一般为2~3m;吊钩的高度限位器要灵敏可靠;吊臂的变幅限位要灵敏有效;起重机的超载限位装置也要灵敏、可靠;使用力矩限制器的塔吊,力矩限制器要灵敏、准确、灵活、有效,力矩限制器要有技术人员调试验收单;塔吊吊钩的保险装置要齐全、灵活,卷扬机滚筒保险装置要齐全有效。



   2.塔吊起重机的电缆线无破损和严重扭结现象,压点压接牢固,卷线器必须运转正常。所有电气系统应有良好的接地保护或接零保护,接地电阻小于4Ω,接地线不得使用铝导线。塔身、塔臂的各标准节的连接螺栓应坚固无松动,塔的结构件应无变形和严重腐蚀现象且各个部位的焊缝及主角钢不得有开焊、裂纹等现象。



   3.塔吊司机及指挥人员需经考核、持证上岗。信号指挥人员应有明显的标志,且不得兼任其它的工作。要执行“十不吊”的原则。(1)被吊物重量超过机械性能允许范围不准吊;(2)信号不清不准吊;(3)吊物下方有人站立不准吊;(4)吊物上站人不准吊;(5)埋在地下物不准吊;(6)斜拉斜牵物不准吊;(7)散物捆扎不牢不准吊;(8)零散物(特别是小钢横板)不装容器不准吊;(9)吊物重量不明,吊、索具不符合规定,立式构件、大模板不用卡环不准吊;(10)六级以上强风、大雾天影响视力和大雨时不准吊。塔机工作完后应将吊钩起升到距起重臂最小距离不大于5m位置,并且吊钩上严禁勾挂重物。将各控制器拉到零位,拉下配电柜总闸,切断现场塔机电源。

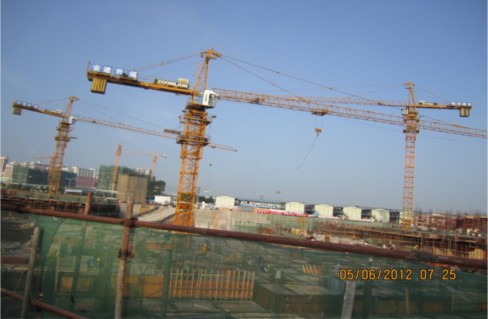

  (六)本工程分为3栋住宅高层、2栋低层别墅,总建筑面积约为123126.00平方米。计划开工日期定为2012年5月3日,2014年12月15日前竣工。为加快工程进度完成如此规模的工程,在施工一线的工人数量大,而且要日以继夜地工作,周转材料及机械设备方面的投入保障要求高。施工难度大。现场进料在主体结构施工达到高峰阶段,每天进场的混凝土、钢筋、砂浆、砌块等数量大。施工场地狭小,材料水平运输组织要求特别高。本工程建筑群多。主体结构施工所需的钢筋、模板、砌块等材料均使用塔吊转运,部分位置尚须考虑塔吊的联合作业,垂直运输量大。



    深圳地区从4月份起即将进入雨季施工阶段,雷雨季节时常伴随强风及雷电等恶劣天气状况,主要的降水量集中在4~9月份。降水量大、雨季时间长,大概6个月的雨季会对工期进度有一定的不利影响。施工工期内逢一个雨季,其中地下室、主体工程均在雨季期间,因此合理的安排和组织是项目管理中的重中之重。



    针对工程规模大,工期紧,质量要求高的难点,重点放在施工策划和过程控制,用过程精品保证工程精品,避免返工和重复,达到保工程进度,又保工程质量的目的。主要材料消耗量统计及大宗材料的进场计划;做到有计划、有组织、有序地组织材料进场,尽量消除现场条件给施工带来的不便;同时分栋号配备3台塔吊和3台施工升降机,以配合现场的垂直运输需要。针对施工队伍众多,交叉施工工种多,成品保护,质量控制难的特点,对各专业分包单位做好统筹、协调,通过合理安排各专业分包单位插入施工的时间,及时为各专业分包单位提供工作面,并进行进场施工前的技术交底和施工过程的质量控制,避免各队伍冲突造成返工、重复用工,以确保工程质量一次成优。



   三.  工程创优目标



   汇龙湾花园创优目标为省、市安全文明施工工地。深圳市优质结构工程、深圳市优质工程,创深圳市金牛奖。






   四.  工程样板引路制度在

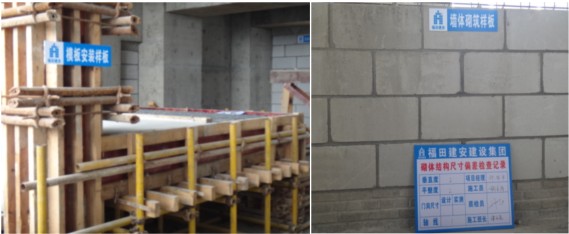

   建立严格的工程样板引路制度,经监理、设计、业主验收确认后再全面推开。样板工序、样板间尽量选择有代表性,功能设施尽量齐全,可根据实际情况分期分阶段进行样板的施工验收。在施工过程中验收的质量标准只能高于样板而不能低于样板,样板工程未经质量部检查批准,该分项工程不得进行大面积施工。



   所有的室内外装修及机电安装的各项专业分项的施工必须通过“样板引路”这一模式再全面铺开,对一次成优,起到关键的作用。





   针对工程施工材料品种繁多、新工艺多、工序交叉作业多等特点,在装修、机电安装分项工程中推行样板制,经监理、设计、业主验收确认后再全面推开。样板验收的程序、规定如下;



   所有分项工程必须先做样板。样板工序、样板间尽量选择有代表性,功能设施尽量齐全,可根据实际情况期分阶段进行样板的施工验收。验收程序(分三种情况):(1)针对各项目分部或分包单位做的分项施工样板,应由其技术负责人组织先行自检,并按细化设计,施工方案所要求的标准进行评定,在符合要求的基础上,填写样板验收记录上报质量部门,由质量部门邀请监理、设计、建设单位组织进行核验及办理样板验收会签手续,重要的样板工序可请政府监督部门参加。由质量部门依据各项目分部或分包单位情况、技术水平,指定单位、地点来做,其他单位共同参加样板会签,待其通过后参照执行。不低于此样板验收标准。精装修阶段中,对于没有定型的材料(设计没有最后确定的)及新材料、新工艺,即通过样板选材造型的前期分项样板,由质量部门指定单位、地点来做,并组织邀请监理、设计及建设单位共同进行验收,确定其最后做法。在施工过程中验收的质量标准只能高于样板而不能低于样板。在装修施工阶段中,样板通过后,需挂牌标识。样板工程未经质量部检查批准,该分项工程不得进行大面积施工。




  五.新技术、新工艺、新材料、新设备的应用



   1)应用项目

   针对本项目实际,从确保工程质量、节省投资和加快施工进度的目的出发,本工程拟采用新技术、新工艺、新材料、新设备主要有:

1、钢筋直螺纹机械连接技术

2、WK复合纤维混凝土

3、混凝土裂缝控制技术

4、预拌砂浆技术

5、新型建筑防水应用技术

6、计算机应用及管理技术等。



   2 )保证措施

   针对应用新技术、新工艺、新材料、新设备所可能产生的风险,预先采取防范措施,并在实际应用中贯彻落实。具体保证措施主要有:



   对本工程所使用的新技术、新工艺、新材料、新设备,在应用前按照建设单位或公司的要求,制定相应的施工工艺及技术保证措施。针对本项目所应用的新技术、新工艺、新材料、新设备进行技术教育和操作技能训练,质量要求、施工生产工艺流程、岗位操作技能和检验方法。为了掌握新技术、新工艺、新材料、新设备的应用,可组织观摩,邀请专业人员对到现场进行技术操作、质量要求处理等培训。在应用前,对全体操作人员进行技术交底,包括对施工工艺标准、操作规程、质量要求和有关注意事项、施工安全等进行技术交底,必要时先做示范,然后组织现场讲评。在施工过程中不断跟踪检查。发现问题及时进行整改并制定纠正和预防措施。配备齐全的检测工具,并安排专职技术人员监控、跟踪。认真做好应用技术、新工艺、新材料、新设备的验收评定工作,并做应用效果的总结工作。装的管道、线盒应在湿装饰前预埋,避免事后开凿破坏饰面。



   已完成的楼地面装饰工程,进行其他工序时应注意产品的保护,严禁在完成面搅拌砂浆,修补砂浆必须用容器装好,修补位置其对应的已完成的楼地面应铺编织布,修补工作完成后要及时将杂物清理打扫干净。



   门框安装后,应在门框下部1米以下的位置钉木盒保护,防止施工过程中斗车碰坏门框。拆除外脚手架前,应对外脚手架上的杂物全面清理干净,并将外墙饰面、外窗清理干净。外脚手架拆除过程中,应防止碰撞外墙饰面和外窗,以保证外墙完好、美观、整洁。



   六. 创优资料档案形成的原则、时间、范围及移交



1)、原则:实事求是,真实反映工程的实际情况。

2)、时间:技术档案形成的时间必须符合工程施工的实际进度时间,严格禁止事后胡编乱造。

3)、范围与要求:按《建设工程文件归档整理规范》(GB/T50328—2001)、《建设工程项目管理规范》(GB/T50326—2001)、以及省市有关工程竣工验收备案的规定的项目名称或文件名称顺序及范围整集,并要求符合国家档案部门的要求规格编制成册。

4)、移交:交付竣工验收的施工项目必须有与竣工资料目录相符的分类组卷档案。施工单位向建设单位移交竣工资料时,检查验证手续必须完备。施工单位应在工程竣工验收前,将有关工程档案向建设单位归档。

在工程竣工验收时,向建设单位提供符合国家档案部门的要求规格编制成册的工程竣工图及有关技术档案资料。





5)、图纸会审记录由技术负责人汇总整理,交各单位盖章签字。

6)、分项工程质量检验评定表由施工员负责填写,质检员复核评定。

7)、定位测量记录,基线复核签证单,地基验(槽)坑记录,隐蔽工程验收记录等由施工员负责填写,并邀请质检员、甲方代表或监理工程师共同验收签认。

8)、混凝土浇筑记录, 垂直观测记录,沉陷观测记录由施工员负责填定,质检员复核签字。

9)、材料试件由采购员提供,混凝土和砂浆试件由施工员 (或委托质检员)监督试验员制作,焊接件由施工员(或委托质检员)监督焊工焊接,施工员(或委托试验员)将试件送试验室并负责取回试验报告。

10)、竣工图由施工员负责完成,技术资料员应予以协助。

11)、技术资料员主要负责督促及时办理,收集、审核与按规定整理上述档案资料,并在尊重施工员意见的基础上填写分部工程质量评定表及单位工程质量综合评定表等竣工验收档案资料,在经过项目经理及技术负责人审核同意后,报送有关部门验收盖章签字。

总之,责任分工的基本原则是:原始记录资料必须由施工员负责填写,质检员复核签字,有一部分还应经甲方代表或监理工程师复核签认,试验报告亦应由施工员统一提供(材料员及试验员取得的资料先提供给施工员),技术资料员根据原始资料填写分部工程及单位工程竣工验收资料,并经施工员、质检员及有关负责人签认后再上报。



   七. 汇龙湾项目安全文明施工标准化管理



    汇龙湾项目部对外树立良好企业的形象,对内体现出团结协作的团队精神,全体项目管理人员统一着装,工装的制作要有福田建安的标志,管理人员挂牌,标明姓名、职务、岗位,以明确工作岗位的职责和权力,达到切实有效的进行项目施工管理工作。项目施工班组的工人,一律实行挂牌作业,统一样式的工作服,进出工地必须出示平安卡,树立班组工人在该工程施工中的良好形象。



.1.汇龙湾项目安全组织管理

  (一)建立项目部“安全文明施工标准化”工作领导小组,由项目经理任组长,技术负责人、安全主任为副组长,项目管理人员为组员,明确岗位责任,奖罚兑现。工程根据项目规模配备3名专职安全管理人员。根据施工组织设计和公司要求,结合工地实际情况,制定工地安全生产、文明施工标准化建设奖罚办法。项目部按统一的规格标准,制作安全文明施工标准化管理责任制度,悬挂于办公室内,明确安全生产管理目标,分解和细化各自的责任,安全责任,责任的考核目标,做到责任明确,奖罚鲜明,切实检查各项制度的落实情况。凡安全防护措施不齐备,存在严重隐患。或管理人员盲目指挥,安全无保证时,安全员有权令其停工,坚持一票否决制。





 (二)制定项目安全管理目标,零死亡事故。零重伤事故,全年轻伤率不超过3‰。零火灾及重大交通责任事故。一般事故隐患整改率100%。特殊工种全部持证上岗。施工现场安全合格率100%,优良率100%。安全文明施工全面达到“深圳市安全文明施工优良工地”标准,创“广东省建筑工程安全生产文明施工优良样板工地”。安全目标(伤亡事故控制目标,安全达标,文明施工目标)年、月都要控制达标计划,目标分解到人,责任落实,考核到人。



    (三)设立安全生产要求。贯彻“安全第一,预防为主”方针,管施工必须管安全,做到安全工作与生产任务同时计划、同时布置、同时检查、同时总结、同时评比,安全防护措施提前施工,经验收合格后交付使用。加强安全生产的宣传教育,工人报到后,按在册人数开会宣传有关法规、规章制度,由项目经理与每个人签订《安全生产合同书》,未经教育培训和签订合同书的人员不准上岗作业。每个分部分项工程,按工种由项目经理或施工员,向班组做安全技术交底,交底要具体、明确,要有正式的书面记录和签名。特殊工种,如架子工、塔机工、电工等分别按安全技术标准规程做专项技术交底,形成书面文字,签字后交付作业。安全领导小组作工地的安全检查,平时,针对存在的问题,及时分片或分组开会教育,令其整改。每天安全员和班组长向班组安全交底,检查安全准备工作,按安全生产管理制度进行监护,对违章作业,及时纠正,对冒险作业,坚决制止。特殊工种,如电工、架子工、焊工,起重工、机械工等必须持证上岗,无证人员不准进行操作。

    机械设备有漏电保护装置和接零接地,施工电线架空搭设,不准电线拖在地上,开关、插座集中在配电箱内,有防雨装置,由电工专职管理。经常对机械设备进行检查维护保养,每天上班试运行运转后才能进入施工操作,严禁塔机等机械设备带病作业。易发生触电事故地方和移动照明,使用36伏低压行灯。搅拌台、钢筋制作场、木工制作场,必须在牢固棚架下操作。磨石机、水泵操作和电工等,穿绝缘鞋、戴绝缘手套作业。木工房、库房、工棚、厨房等临时设施,配套足够的灭火器材,挂有醒目的警示标志,严禁吸烟。暑期施工,有相应的十滴水,清凉油等,防暑药品,爆晒地点,应有遮荫措施。对粉尘,有毒气体有保护措施。若发生安全事故,除积极抢救伤员和上报外,必须按“三不放过”原则,查明原因,明确责任,切实整改。



(四)汇龙湾项目安全管理基础资料。安全档案资料是安全基础工作之一,也是检查考核落实安全生产责任制和反映工作情况的重要依据,同时是为安全管理工作提供分析、研究、掌握安全动态,以便改进工作,达到预测、预报、预防事故的目的,必须及时做好做全,真实反映情况。要做好的资料主要有:工地的安全组织机构及岗位责任制;安全生产、文明施工的各项制度;安全生产宣传教育、培训情况;安全技术措施资料、安全交底、安全检查记录;班组安全活动情况(包括违章作业的教育、处理);班组人员上岗证复印件(编汇成册,注明上、离岗时间和原因);奖罚资料;伤亡事故档案;有关文件、会议记录。



   2.汇龙湾项目安全文明施工;

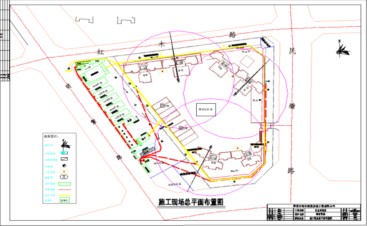

   执行集团有关文明施工规定,进行经常性的文明施工教育,完善“七牌一图” 工程项目简介及质监举报电话牌、工程项目负责人牌、安全生产制度牌、消防保卫制度牌、环境保护制度牌、工程创优牌、文明施工牌和工地施工平面布置图。在施工红线内,作240围墙与周边隔离。外墙抹灰刷白按公司统一要求写大幅安全生产、文明施工、保证工程质量和建设单位、施工单位、监理单位、质监、安监单位名称等警示标语和标志,邻街工程必须搭设封闭通道或封闭棚才能施工。施工现场需硬地化处理,保证道路排水畅通,防止泥浆、污水、废水乱流和堵塞下水道,工地无积水现象,车辆进出应通过专用洗车槽,不让泥浆带入公路。现场办公室、食堂、宿舍、材料堆放场要求浇筑厚度不小于200MM,强度不少于C15的混凝土路面。各种材料必须按施工平面图位置堆放,保证施工道路平整、畅通。

   散堆材料随用随收堆,钢材成捆堆放在雨棚中,水泥在库房中分类堆码整齐,用后的器材及时清场,将剩余材料回收到指定地点堆放好。作好施工现场灭鼠灭蚊蝇工作。材料堆放:建筑材料、构件、料具、模板、脚手架等按总平面图布置,堆放整齐并进行标识,做到工完场地清。建筑垃圾及时清运。 施工作业区与办公、生活区明显划分,并派专人进行清扫,宿舍周围环境卫生、安全。生活区设置工人学习室、娱乐室。加强现场防火教育,落实消防措施,配备足够的灭火器材。

   工地设医药箱,配置常用药品和简易包扎器材。

   3.汇龙湾项目现场安全生产工作规程

   签订安全责任合同,对工人生命安全负责。在施工过程中,所有的起重指挥和挂钩人员,在未操作之前,必须环视周围和楼下,有无人员工作,要求做到一要看,二要喊,三离开后,才能指挥起重。塔机人员,一切操作必须按规范执行,严禁违章操作。钢模、塔机、砖工等一切工种和人员,在高空作业时必须将工具和物品放在安全可靠之处,保证安全。现场所有人员,严禁站入灰盘和砖架内操作或玩耍。现场的所有电线都必须架空设置,不准落地、不准乱拉乱接电线,以免伤人。电线的一切接头必须包扎完好,不得漏电。凡在人行道上空作业,必须搭设安全封闭通道,保证行人畅通、安全。凡在高空作业,向下放跳板或其他物品时,必须用绳子捆牢,不准用手拿着下滑,避免伤人。工人进场时必须进行三级安全教育(公司、项目部、班组),认真开展班组安全生产活动,做到人人讲安全,个个管安全的群众性安全生产活动。



   4.安全文明施工措施



   1)场地围墙、工地大门;大门上写福田建安。蓝底白字,与LOGO基准色同。大小根据门的大小定。门柱。右边为五牌一图,然后开始连接围篱内容;左边为围篱内容。围墙上部设置景观灯或彩旗,围墙上的电源管线一律穿入白PVC套管,固定在围墙的顶端,整齐划一,灯光的控制设施引入专用控制箱。工地大门上方用钢结构做成拱形灯箱,上设“福田建安”标志,灯光的造型要与街道周围灯光效果相协调,给人的视觉效果要典雅、美观、大方。大门两边的门柱上,各设一盏球形灯,左右门柱上书“高高兴兴上班来,平平安安回家去”。工地大门与施工场地的分界处设一200×300排水明沟,上用φ25钢筋@30焊接钢筋蓖子,覆盖于排水沟上,用以滤水和便于清除沟内杂物,排水沟与沉淀池相连。在工地大门内侧修一900×1500×900清水池,水池盖上放置一台高压冲水泵,用以冲洗进出工地的车辆和进入工地的主要通道上的泥土,禁止工地内的土和垃圾带出工地污染街道,随时保持工地进出通道的干净整洁。



   2)工程施工场地狭窄,为了有效的将主要通道、办公区、施工区隔开,确保施工过往人员的安全,在办公区前坪做4000×600×300花台,花池内种植常绿花草,设不锈钢屏风,上挂贴各种安全规章制度和宣传画栏,屏风上配以灯光照明。将进入大门右侧的围墙全部抹灰,做成质量、安全、文明施工宣传栏,对施工中出现的违章行为给予暴光,提出批评、警告和处罚;表彰安全文明施工中的好人好事,遵章守纪的班组和个人,并给予经济奖主要通道和办公区外采用常绿盆栽植物,按不大于1.5m间距摆放,经常浇水维护、清洗灰尘,保持洁净的卫生状态。在进入工地的主要通道及施工区域上悬挂红,黄,蓝,绿的安全警示标牌,以区分施工场地的安全环境。



   3)本工程施工采用双排钢管脚手架,采用2000密目安全网进行全封闭作业,“四口”、“五临边”的防护、搭设符合规范要求,围护要处于正常的安全状态。施工场地内全部采用C15、200厚混凝土进行硬化,建筑物的四周设2名文明施工管理员,负责建筑垃圾,散落的余灰,工人丢弃的用品每天进行清扫,保持施工场地内的清洁卫生。建筑材料钢筋、模板、层板、钢管、扣件分类堆放,钢筋上悬挂标牌,写明规格、型号。砌砖和抹灰用的砂石堆放,采用砖墙进行打围,使用时散落在周围的砂石一律铲入墙内。下班之前机操工必须将机械和周边清理干净,随时保持机械和场地的整洁。



   4)项目施工的全体人员落实安全教育培训制度,建立职工安全教育档案,施工人员年度安全考核记录,制定安全隐患调查处理制度和安全事故的应急处理方案。宿舍内保持卫生、整洁、通风,并有卫生人员负责宿舍的卫生清理与监督,工人生活区设置工人文化娱乐室、阅览室、淋浴间及更衣室等公共设施;设置开水供应房,在夏季高温季节施工,由专人负责泡制苦丁茶水到施工现场,准备常用的外伤用药、十滴水、仁丹等用于应急使用。



   公司对创优管理实行“全面实施、分级管理、分层控制”的模式。即管理按四个层次进行管理,第—层为公司总部—技术研发中心;第二层为项目经理部—质安部;第三层为各项目分部—质安组;第四层为施工班组—作业层监控。工程创优目标的实现是靠公司职能部门对项目经理部的检查和指导、项目经理部对各项目分部的管理和监督、各项目分部对施工作业班组的管理和控制、施工作业班组对过程自检的共同努力来完成。
